Алексей Лошкин проверил объекты реконструкции АО «УСТЭК-Челябинск»
Глава Челябинска Алексей Лошкин вчера, 23 мая, посетил наиболее крупные участки реконструкции тепловых сетей АО «УСТЭК-Челябинск» и оценил ход работ компании.

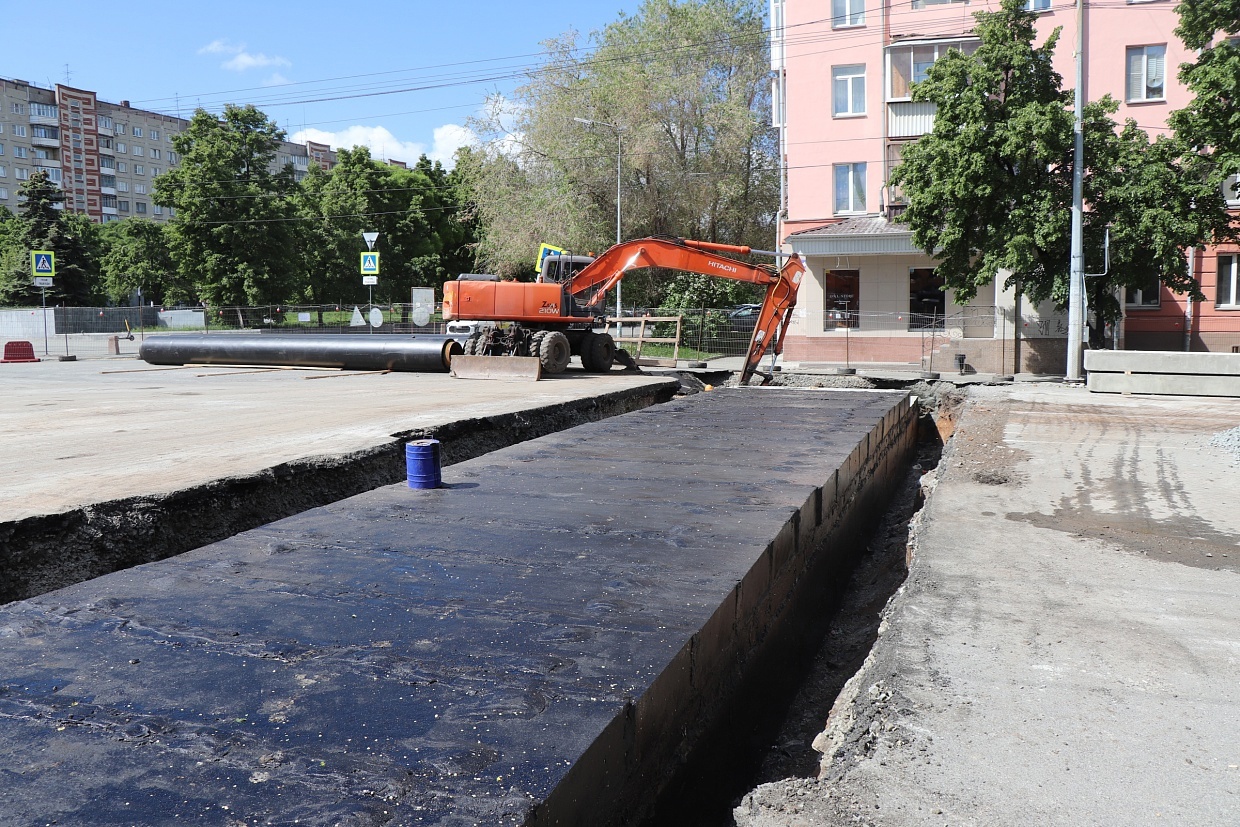

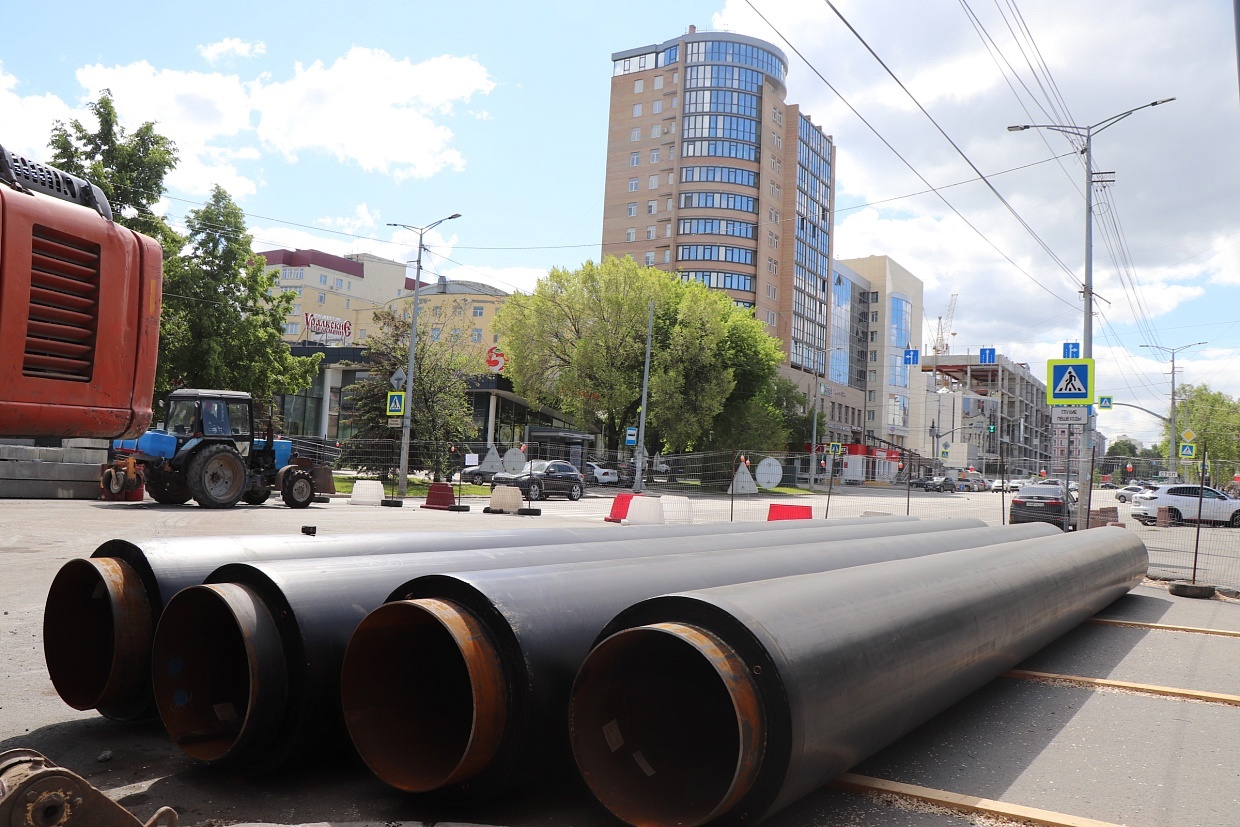

По данным пресс-службы организации, в центре внимания было начало работ по обновлению участка теплотрассы на Свердловском проспекте, в районе Алого поля, где предстоит заменить трубопровод диаметром 700 миллиметров и длиной 580 метров. Последний раз его ремонтировали в 1996 и 2003 годах.

На этом участке уже провели диагностику с помощью специальных роботов и обследование специалистами. В результате выявили пять повреждений и нарушение целостности железобетонных плит перекрытия канала. Это потребовало полной замены теплотрассы. Стоимость работ превысила 295 миллионов рублей.

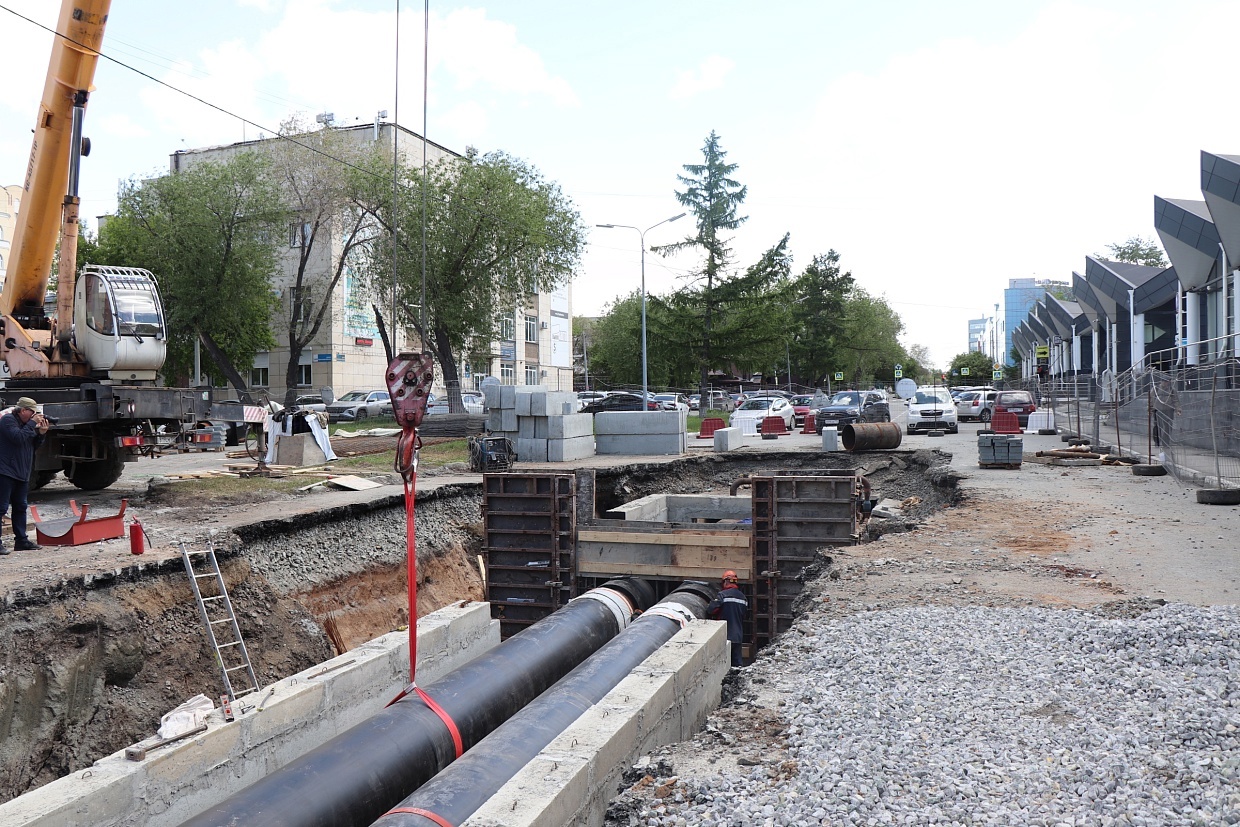

В районе улицы Коммуны необходимо заменить участок теплотрассы протяжённостью 231/248 метров и диаметром 720/530 миллиметров. За последние пять лет этот участок вскрывали и ремонтировали 12 раз.
Последний капитальный ремонт проводился в 1999 году, то есть почти 26 лет назад. Стоимость работ составит более 160 миллионов рублей.

После реконструкции участок будет обеспечивать надёжное теплоснабжение жителей на долгие годы. Все новые трубы, которые использует АО «УСТЭК-Челябинск», отличаются эффективностью и долговечностью. Срок службы труб составляет около 25-30 лет. На всё оборудование предоставляется гарантия завода-изготовителя сроком на 10 лет.
Работы по реконструкции на улице Челябинского рабочего стартовали ещё в марте. Необходимость в них возникла из-за большого количества повреждений: за последние пять лет их было зафиксировано 22. Капитальный ремонт на этом участке не проводился. Стоимость работ составит более 152 миллионов рублей.

Алексей Лошкин подчеркнул, что временные неудобства, связанные с проведением ремонтных работ на тепловых сетях, неизбежны. Однако главное – это обеспечить жителей Челябинска бесперебойным отоплением и горячим водоснабжением.
В соответствии с утверждённым Администрацией города Челябинска Сводным годовым планом ремонта источников тепловой энергии и тепловых сетей на 2025 год, проводится ремонт.
Сроки восстановления нарушенного благоустройства на всех участках определены в соответствии с проектом восстановления дорожных покрытий и согласованы с Комитетом дорожного хозяйства Челябинска.
-
Челябинск готовится к новому отопительному сезону в «мокрых» условиях15 июня 2026, 12:26
-
В Челябинске ограничат движение на перекрёстке улиц Сони Кривой и Энтузиастов15 мая 2026, 17:59
-
Тепло или горячая вода: челябинцам придётся «перетерпеть» жару в квартирах03 апреля 2026, 14:38
-
Плюс 32 в квартире: челябинцев испытывают жарой01 апреля 2026, 17:24
-
Тепловые сети Челябинска снова проверят с помощью красителя16 марта 2026, 17:24
